<< Klik voor de index >> Navigatie: Beheerder > Vragenlijstbeheer > Risico-analyse |
Met de risico-analyse heeft u de mogelijkheid om een berekening uit te voeren indien een vraag (mogelijk) een knelpunt is. De meest bekende en gebruikte methode is de Fine & Kinney methode. Deze berekent de kans x effect x blootstelling per vraag.
Het stappenplan:
•Stel de Risico-analyse samen;
•Koppel per vraag de risico-analyse aan;
•Zet de RI&E uit met 'risico-berekening'.
1.Kies voor de link Risico-analyse toevoegen.
2.Voer een omschrijving van de risico-analyse in.
3.Kies voor Bewerken.
Standaard worden de categorieën Kans, Effect en Blootstelling als categorie aangemaakt.
4.Pas de categorieën aan naar de gewenste set. Voeg per categorie de score en de omschrijving toe via Score toevoegen.
5.Nadat alle scores zijn toegevoegd kiest u bovenaan voor OK.
6.Kies nu voor Classificatie. Hier bepaalt u welke classificatie ieder berekening krijgt. De totaalscore is aangegeven. Voor de Risico-score (uitkomst), Omschrijving en de Aanbeveling toe. Klik daarna op Toevoegen. De risico-score is toegevoegd en voer de volgende Risico-Score in.
7.Als u alle Risico-scores heeft ingevoerd is de Risico-analyse ingevoerd.
Na het toevoegen van de risico-analyse moet bepaald worden welke vragen een risico-analyse krijgen.
1.Ga naar het tabblad Vragenlijstbeheer > Vragen en kies rechtsboven de gewenste groep.
2.Zoek de vraag (vragen) op en selecteer de vraag.
3.Plaats een vink bij het veld Risicoberekening.
4.Kies vervolgens in de tabel Naam scoretabel de gewenste berekening.
5.Sla de vraag op via de knop OK.
Essentieel voor het gebruik van de risicoberekening is de activatie per onderzoek. De coördinator moet dus per onderzoek aangeven dat het wenselijk is dat er een risicoberekening binnen deze RI&E plaats vindt.

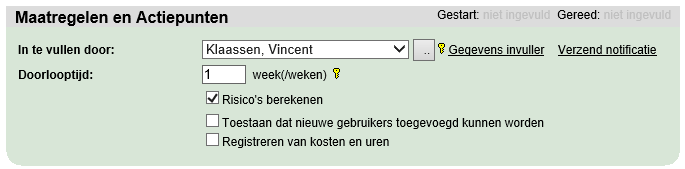

Plaats hiervoor een vink bij de fase 'Maatregelen' of 'Maatregelen en Actiepunten'.
Indien de coördinator deze functie niet aanvinkt, zal er ook geen berekening plaats vinden. De vraag zal dan behandeld worden zoals deze is ingesteld zodat dat de risicoberekening geactiveerd is.
Meer informatie is te vinden in de bijlage > Risico's berekenen.
Kans |
Omschrijving |
Score |
0,1 |
Virtueel onmogelijk |
|
0,2 |
Praktisch onmogelijk |
|
0,5 |
Beschoubaar, maar zeer onwaarschijnlijk |
|
1 |
Alleen mogelijk op lange termijn |
|
3 |
Ongewoon, maar mogelijk |
|
6 |
Goed mogelijk |
|
10 |
Kan verwacht worden, bijna zeker |
Effect |
Omschrijving |
Score |
1 |
Betekenisvol, EHBO kan mogelijk zijn |
|
3 |
Belangrijk, werkonderbreking |
|
7 |
Aanzienlijk, meerdere gewonden |
|
15 |
Zeer ernstig, één dode |
|
40 |
Ramp, meerdere doden |
|
100 |
Catastrofaal |
Blootstelling |
Omschrijving |
Score |
0,5 |
Zeer zelden |
|
1 |
Enkele malen per jaar |
|
2 |
Maandelijks |
|
3 |
Wekelijks of soms |
|
4 |
Dagelijks tijden de werkuren |
|
10 |
Voortdurend |
De uitkomst van de berekening geeft een aanbeveling. In de onderstaande tabel staan de scores weergegeven.
Uitkomst score |
Omschrijving |
Aanbeveling |
20 |
Zeer licht risico |
(Waarschijnlijk) aanvaardbaar |
70 |
Mogelijk enig risico |
Aandacht is vereist |
160 |
Wezenlijk risico |
Maatregelen zijn noodzakelijk |
320 |
Hoog risico |
Onmiddellijke maatregelen vereist |
10000 |
Zeer hoog risico |
Overweeg stopzetting activiteiten |
